На Уч-Курганской ГЭС, филиал ОАО «Электрические станции» в настоящее время активно продолжается реализация проекта модернизации. Основная цель проекта — улучшение технического состояния станции, повышение надёжности и эффективности выработки электроэнергии.
Проект состоит из двух пакетов:
- Пакет 1 – Закупка оборудования для очистки дна и сопутствующих услуг
- Пакет 2 – Замена электромеханического генерирующего оборудования (ЭМГО) и гидравлических стальных конструкций (ГСК)
В рамках Пакета 2 выполнены следующие ключевые работы:
- 28 июля 2023 года успешно завершена реконструкция мостового крана
- В 2024 году введены в эксплуатацию: силовой трансформатор Т-2 — 30 октября, 4-й гидроагрегат — 27 декабря
- В начале марта 2025 года началась реконструкция 3-го гидроагрегата.
На сегодняшний день выполнены следующие работы:

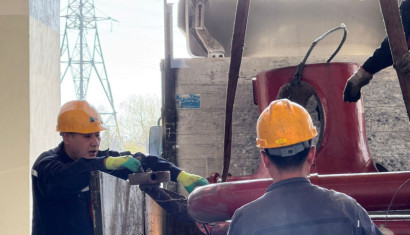

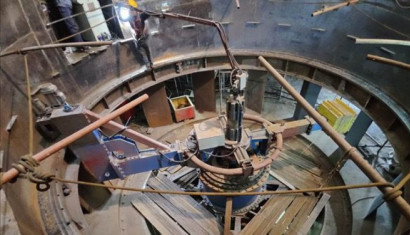

- 3-й гидроагрегат полностью демонтирован, продолжается его монтаж
- Установлены токопровод и генераторный выключатель
- Аккумуляторные батареи введены в эксплуатацию

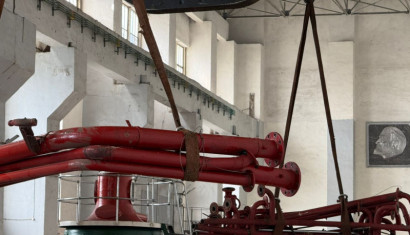

- Ведутся работы по механической очистке спиральной камеры и турбинного участка, монтажу труб ТВС, установке импульсных труб

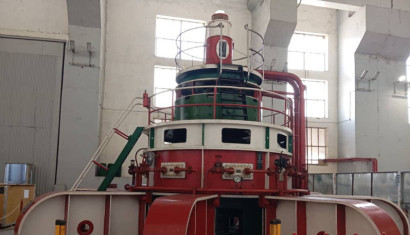

- Активно идут сборочные работы по статору и ротору
- Насосы SCADA-системы установлены и подключены к автоматическому управлению
Основные цели проекта:
- Техническое обновление Уч-Курганской ГЭС и замена устаревшего оборудования
- Увеличение мощности электромеханического оборудования до 20%
- Повышение надёжности и безопасности гидротехнических конструкций
Работы по модернизации Уч-Курганской ГЭС ведутся в соответствии с графиком. Ввод в эксплуатацию очередного гидроагрегата (ГА-3) ожидается до конца 2025 года.
